Смесительный узел SWU 6-4,0 предназначен для обвязки калорифера и плавного регулирования мощности воздухонагревателя, которое осуществляется изменением температуры воды, входящей в воздухонагреватель (расход остается постоянным). Смесительные узлы комплектуются сервоприводом, который предназначен для пропорционального регулирования.
Габариты: 880x250 мм
Вес: 8,4 кг

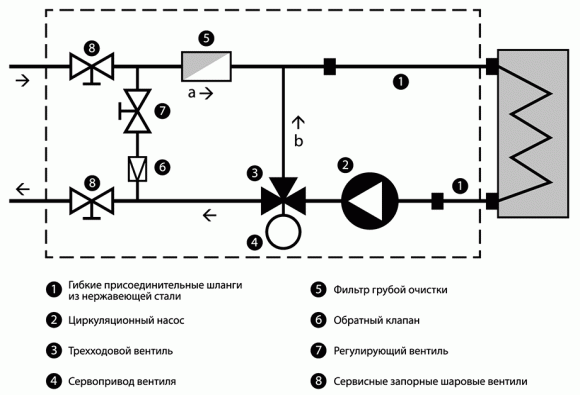

Регулирование мощности осуществляется с
помощью насоса, который обеспечивает посто- янную циркуляцию воды в

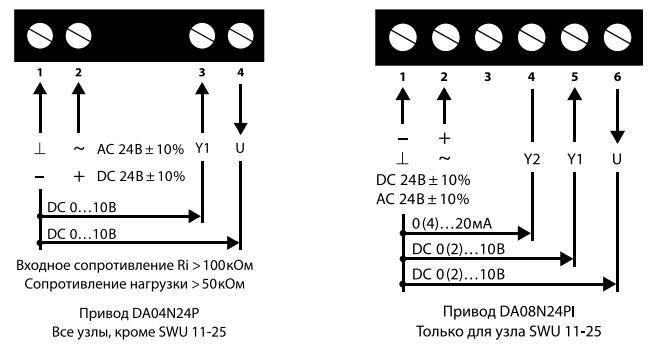

обогревателе и трехходового вентиля с сервоприводом с ана- логовым
сигналом управления 0—10 В, обеспечивающего смешение воды, поступающей
из котла, и воды, выходящей из воздухонагревателя.
Насос служит
только для преодоления потерь давления в воздухонагревателе и в
компонентах самого смесительного узла. При необходимости полной мощности
воздухонагревателя вся вода протекает в большом контуре — из котла, в
направлении «а» через воздухонагреватель обратно в коллектор
отопительной воды.
Если полная мощность не требуется, трехходовой
вентиль начинает пропускать часть воды в направлении «b», плавно понижая
температуру воды, протекающую через воздухонагреватель.
При нулевой
отопительной мощности вода протекает только в контуре
воздухонагревателя, то есть вентиль пропускает воду только в направлении
«b».
Для избегания полной остановки потока воды в котловом контуре,
смесительный узел оборудован байпасом. Избыток отопительной воды
возвращается через байпас к коллектору воды. На байпасе установлен
обратный клапан и регулирующий вентиль, который служит для установки
оптимальной потери давления байпаса. Байпас также предотвращает
охлаждение воды в котловом контуре до нагревателя.
Смесительный узел
SWU должен устанавливаться на минимальном расстоянии от обогревателя.
При установке узла вал насоса должен находиться в горизонтальном
положении.


| Температура перемещаемой жидкости | -10/+110 |

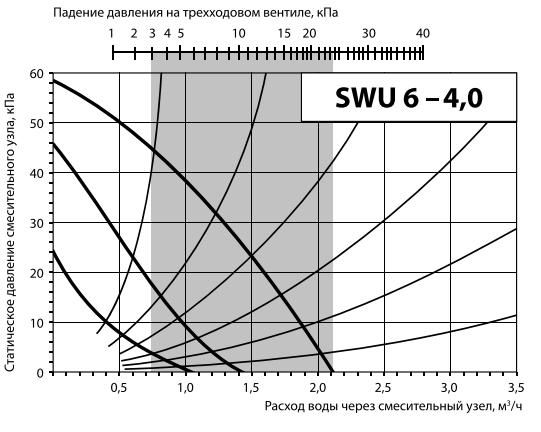

| KVS трехходового клапана | 4.0 |
| Управление | Плавное |
| Трехходовой кран с электроприводом | BV-3-20-4 |
| Масса, кг | 8,4 |
| Напряжение, В | 24 |
